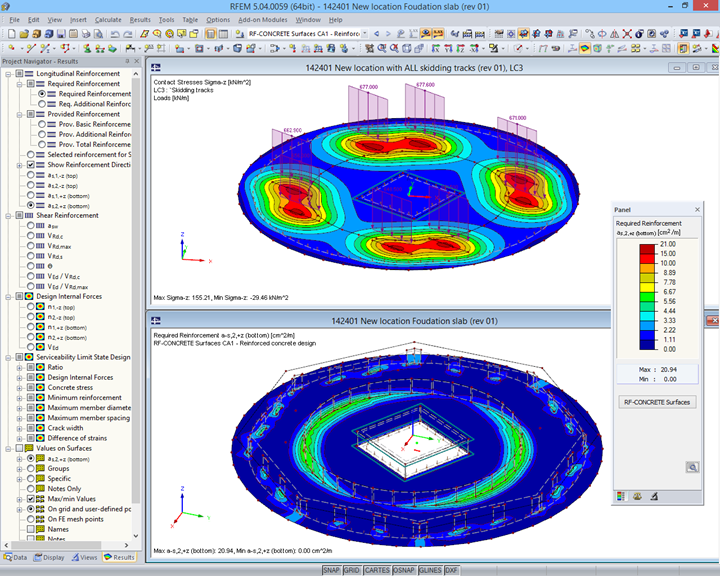

Poniższe dane dotyczą płyty stropowej.

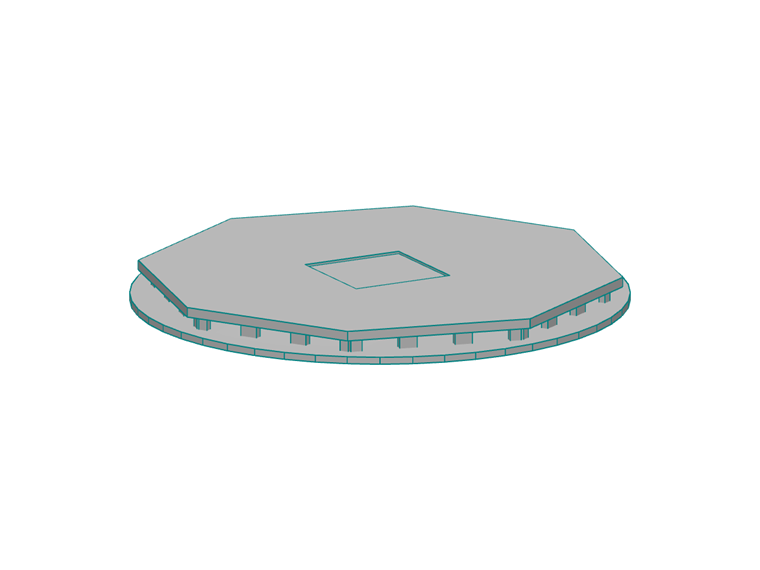

Długość: 28 m| Szerokość: 28 m
Węzły: 109 | Powierzchnie: 2 | Elementy skończone: 27,695 | Materiały: 1

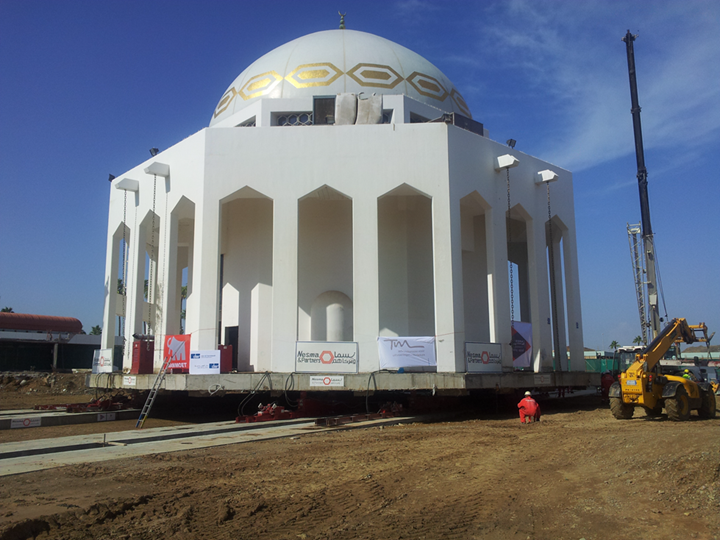

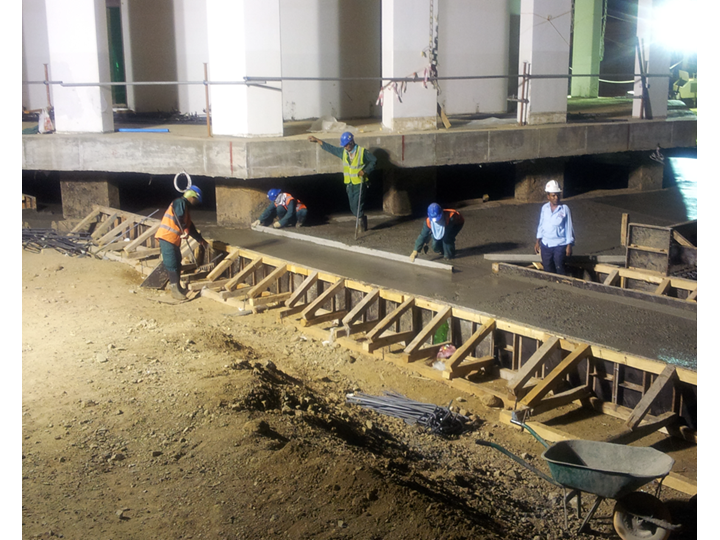

Operacja została skrupulatnie zaplanowana i wykonana przez dwóch klientów firmy Dlubal Software. Techniek en Methode BV Holenderska firma była odpowiedzialna za analizę statyczno-wytrzymałościową płyty stropowej i szyn, które podtrzymywały cały budynek w trakcie transportu. Firma Mammoet podniosła meczet, przeniosła w całości na odległość 120 metrów do nowej lokalizacji i osadziła ponownie w mniej niż 48 godzin.
Ocalenie meczetu przed zniszczeniem
Pierwotne instrukcje kazały zniszczyć pięknie zaprojektowany meczet i wybudować identyczny w nowym miejscu. W starej lokalizacji meczet blokował nową budowę i rozbudowę szpitala.
Proces ponownej budowy zająłby około dziesięciu miesięcy. Operacja przeniesienia zajęła tylko trzy miesiące, łącznie z okresem przygotowań. W ten sposób klient nie tylko utrzymał teren w czystości, ale także skrócił czas budowy przez siedem miesięcy.
Operacja przebiegła bez zakłóceń. Po krótkim czasie odwiedzający meczet mogli kontynuować modlitwy.
Wideo z operacji transportu meczetu przy użyciu szyny można obejrzeć tutaj: Przeniesienie meczetu
Inżynieria konstrukcyjna: | Techniek en Methode B.V. Holandia www.tenm.nu |
Budowa | Wykonawca Nesma Trading Co., Ltd, Arabia Saudyjska www.nesma-trading.com Podwykonawca- transport Mammoet Middle East www.mammoet.com |
Inwestor | Saudi Arabia National Guard (SANG) |
