W przypadku długich torów suwnicowych i wielu suwnic, duża liczba kombinacji obciążeń może prowadzić do wydłużenia czasu obliczeń. Następujące ustawienia znacząco wpływają na czas obliczeń:
Metoda obliczeniowa do wyznaczania sił wewnętrznych

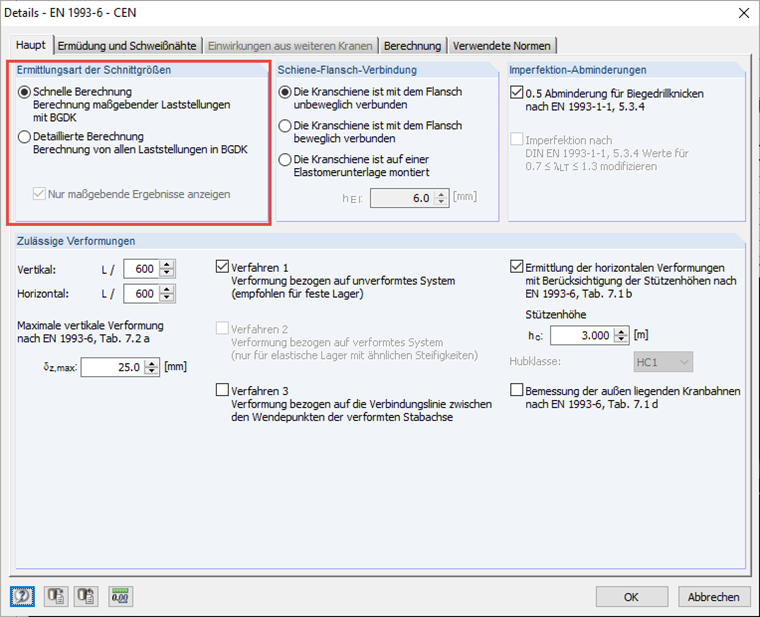

- Szybkie obliczanie (obliczanie wszystkich kombinacji obciążeń według statyki liniowej miarodajne kombinacje obciążeń według analizy drugiego rzędu dla wyboczenia skrętnego)
- Obliczenia szczegółowe (obliczenia wszystkich kombinacji obciążeń według analizy drugiego rzędu dla wyboczenia skrętnego)
Typ szybkich obliczeń może być zatem przydatny w przypadku obliczeń wstępnych.
Maksymalna docelowa długość elementów skończonych

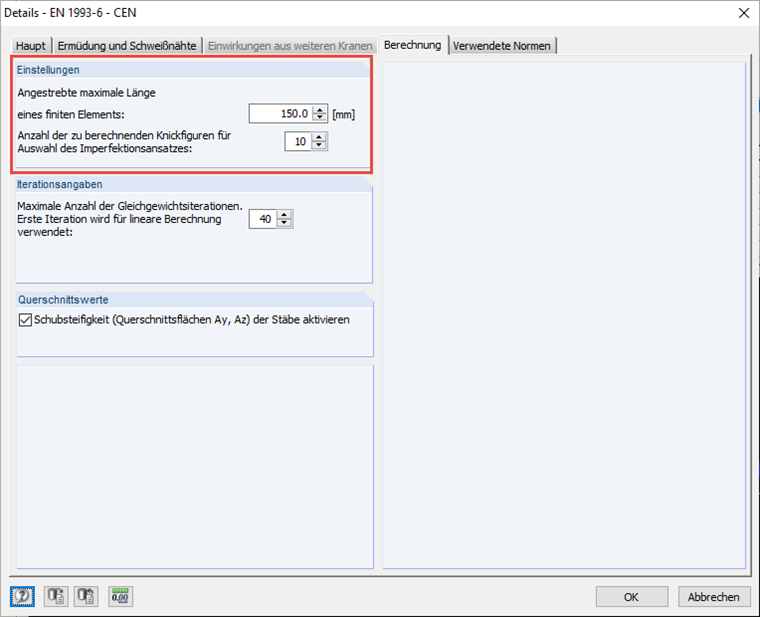

Maksymalna długość elementów skończonych wygenerowanych do obliczeń według analizy drugiego rzędu wyboczenia skrętnego może być wprowadzona w zakresie od 100 mm do 2500 mm. Czas obliczeń można znacznie wydłużyć dzięki dokładniejszemu podziałowi na elementy skończone.
Z tego względu w zależności od układu konstrukcyjnego należy wybrać rozsądną długość elementów skończonych, aby zoptymalizować czas obliczeń. Zazwyczaj wystarczy 8 elementów dla każdego rozpiętości dźwigara, aby obliczyć odkształcenia przy odchyleniu mniejszym niż 5% w odniesieniu do dokładnego rozwiązania.
Liczba kombinacji obciążeń

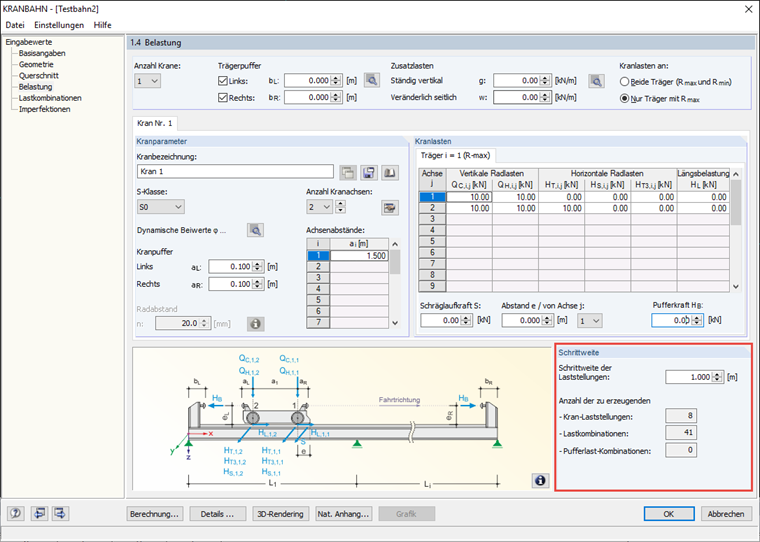

Można użyć rozsądnego ustawienia przyrostu obciążenia do kontroli liczby generowanych kombinacji obciążeń. Podczas wprowadzania przyrostu obciążenia wyświetlany jest podgląd wygenerowanej liczby pozycji obciążenia dźwigu i kombinacji obciążeń. Mały przyrost obciążenia może skutkować powstaniem wielu kombinacji obciążeń, których obliczenia wymagają więcej czasu.
