Определение этапа строительства 1

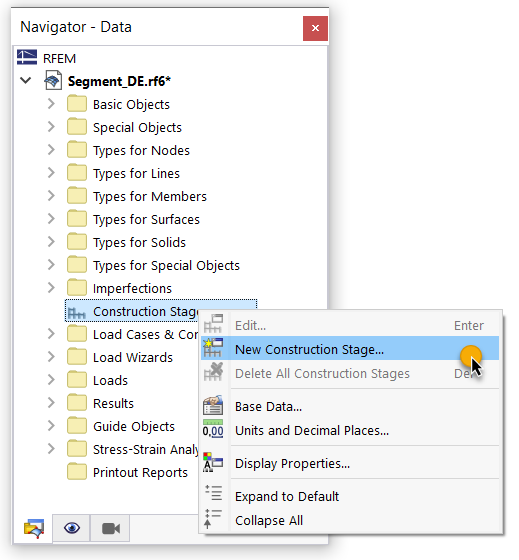

Как уже было сказано, для основных и второстепенных конструкций следует определить отдельные этапы строительства. В RFEM 6 управление этапами строительства осуществляется в диалоговом окне 'Этапы строительства', которое можно вызвать с помощью навигатора - Данные.

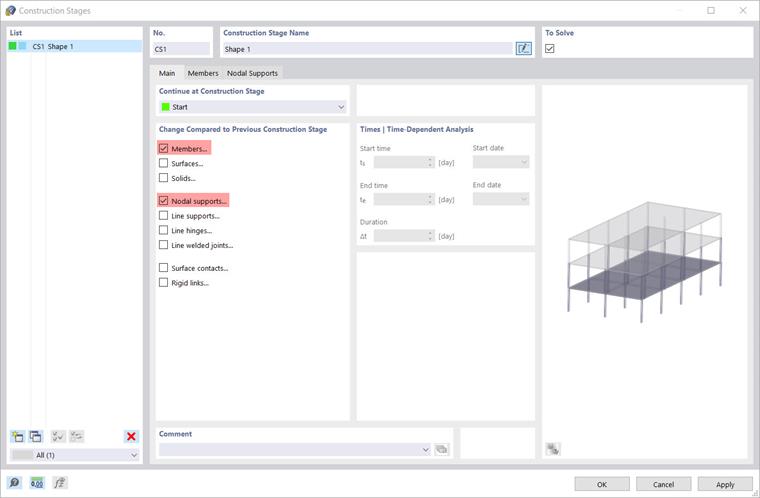

На вкладке 'Базовое' диалогового окна необходимо указать конструктивные элементы, для которых необходимо произвести изменение в процессе строительства. Например, если поверхность должна быть добавлена на текущем этапе строительства, необходимо выбрать параметр 'оверхность'. Отметив элемент в разделе 'Изменения по сравнению с предыдущим этапом строительства', в диалоговом окне будет добавлена соответствующая вкладка, в которой вы сможете сделать соответствующий выбор и подробные настройки. Чтобы определить первую стадию построения (в данном примере она называется 'Форма 1'), установите флажки 'Члены' и 'Узловая опора'.

Добавление и деактивация структурных элементов работает относительно одинаково для различных элементов. Как только соответствующие вкладки для элементов были активированы на вкладке 'База' в разделе 'Изменения по сравнению с предыдущим этапом строительства', там можно указать элементы, которые необходимо активировать или деактивировать. Объекты также можно выбрать графически с помощью кнопки Выбрать объекты в графике . Выбор можно отменить с помощью кнопки Отменить выбор назначенных объектов . Все объекты, которые уже были активированы на предыдущем или активном этапе строительства, отображаются в разделе 'Активные'. В этом примере предварительно определенные элементы и узловые опоры должны быть активированы на первом этапе строительства.

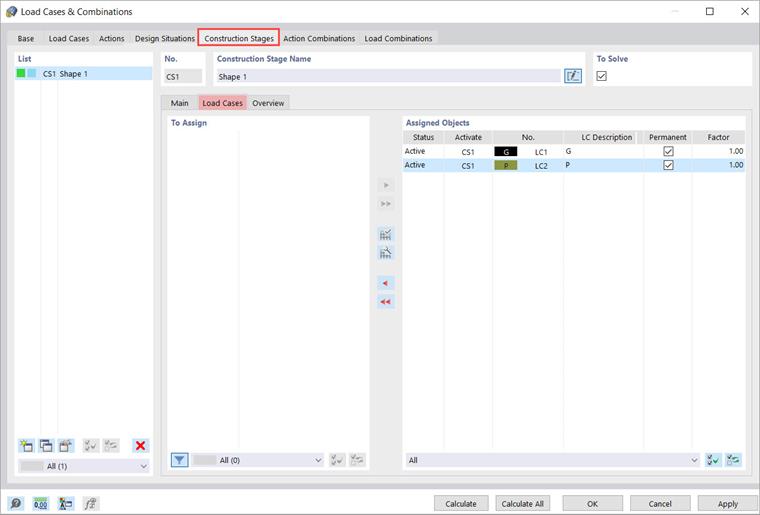

На следующем этапе принимаемые во внимание загружения должны быть присвоены этапу строительства. Это назначение происходит в диалоговом окне 'Нагрузки и сочетания', Регистр 'Конструктивные сечения' и Подразделения вкладка 'Загружения'. Здесь вы найдете список всех доступных загружений для выбранной стадии строительства. С помощью кнопки Добавить элементы как «постоянные» вы можете назначить загружение для этапа строительства как 'постоянное', с помощью кнопки Добавить элементы как ' временные ' как 'не всегда'. Загружения также могут быть заданы индивидуально с помощью Добавить или полностью со стадией строительства. В зависимости от типа загружения решается, классифицируется ли оно как 'постоянное' или 'не всегда'.

На первом этапе строительства оба загружения следует рассматривать как 'постоянно'. Таким образом, эти загружения «запечатлеваются» в системе, а их воздействия (напряжения и деформации) переносятся на последующие этапы строительства. Напротив, непостоянные загружения эффективны только на той стадии строительства, к которой они относятся.

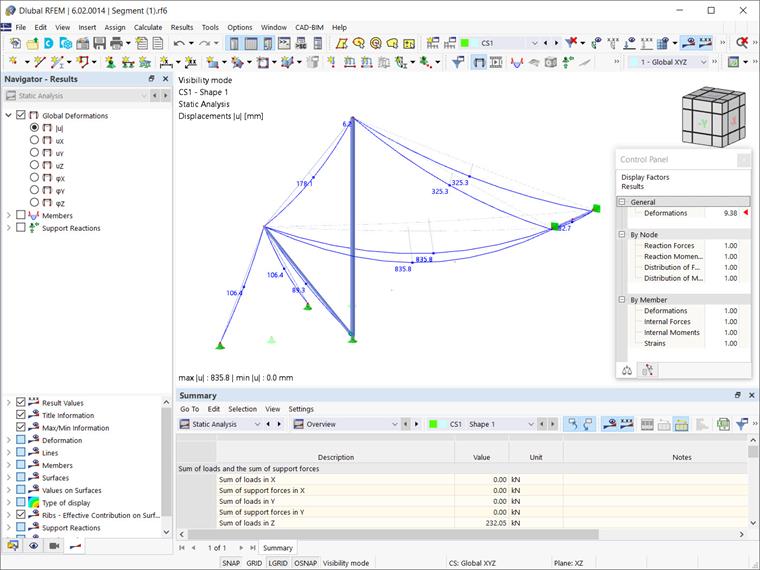

Наконец, вы можете использовать кнопку 'Рассчитать' для анализа соответствующего этапа строительства. Результат расчета показан на изображении Form 1.
